راهنمای جامع و خلاقانه دریافت پایانکار ساختمان؛ از صفر تا صد
مراحل گرفتن پایانکار؛اگر ساختن یک ساختمان را شبیه به نوشتن یک رمان بزرگ بدانیم، پایانکار همان صفحه آخر کتاب است؛ صفحهای که بدون آن، داستان شما کامل نمیشود. ممکن است خانهای ساخته باشید، واحدی را نوسازی کرده باشید، یا پروژهای چندطبقه را با صرف هزینه، زمان، انرژی و دوندگی بسیار به سرانجام رسانده باشید؛ اما تا زمانی که گواهی پایانکار را دریافت نکنید، از نگاه قانونی، کار هنوز تمام نشده است.
پایانکار فقط یک برگه اداری نیست؛ در واقع، شناسنامه رسمی اتمام عملیات ساختمانی است. این سند به شما میگوید که ساختمانی که احداث کردهاید، مطابق با ضوابط، مقررات و پروانه صادره تکمیل شده و از نظر شهرداری، قابلیت ورود به مرحله بعدی یعنی اخذ صورتمجلس تفکیکی، سند رسمی، نقلوانتقال، دریافت انشعابات نهایی، فروش آسانتر و بهرهبرداری قانونی را دارد.
در این مقاله، میخواهیم به زبانی روان، دقیق، جذاب و کاملاً کاربردی، مسیر دریافت پایانکار را از صفر تا صد بررسی کنیم. از تعریف پایانکار گرفته تا مدارک لازم، مراحل اداری، نقش مهندس ناظر، تخلفات ساختمانی، هزینهها، مدت زمان، مشکلات رایج، فوتوفنها و حتی اشتباهاتی که میتوانند ماهها شما را در راهروهای ادارات معطل کنند. اگر بهدنبال یک راهنمای کامل هستید، این مقاله برای شماست.

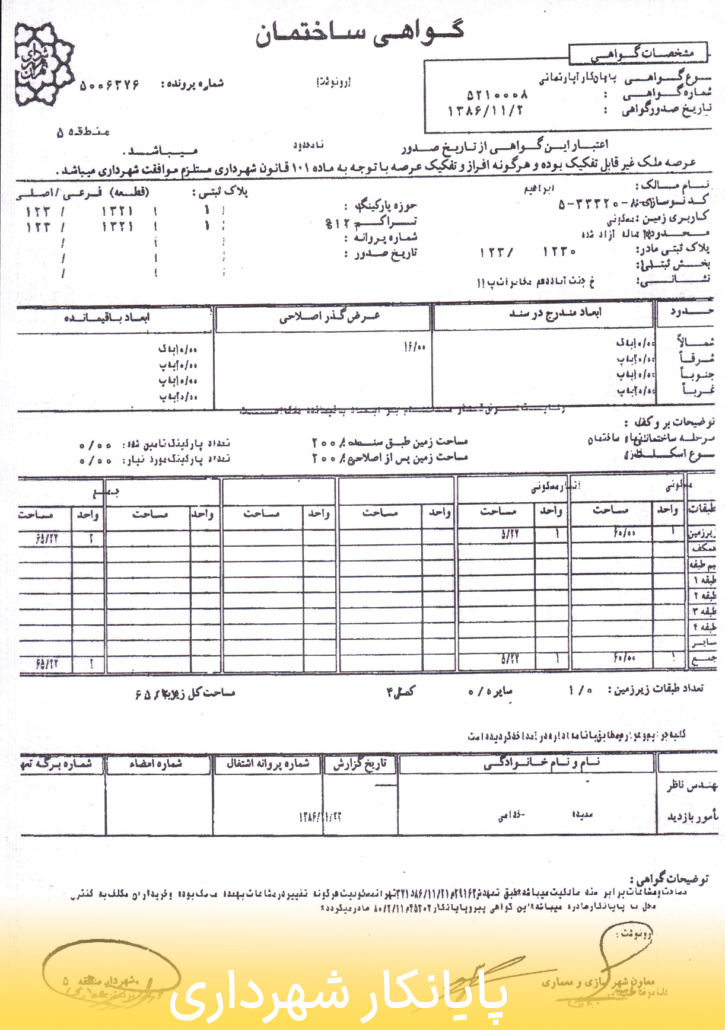

پایانکار گواهیای است که توسط شهرداری یا مرجع ذیصلاح صادر میشود و اعلام میکند عملیات ساختمانی یک ملک، طبق ضوابط قانونی و بر اساس پروانه ساخت، به اتمام رسیده است. این گواهی در عمل نشاندهنده آن است که ساختمان شما از مرحله ساخت عبور کرده و میتواند وارد فاز بهرهبرداری و امور ثبتی شود.
پایانکار ساختمان چیست و چرا اینقدر مهم است؟
اهمیت پایانکار در یک نگاه
بدون پایانکار، بسیاری از کارهای مهم شما یا غیرممکن میشود یا با دردسر فراوان همراه خواهد بود، از جمله:
- دریافت سند تفکیکی برای واحدها
- فروش رسمی و کمریسک ملک
- انتقال مالکیت با اطمینان بیشتر
- اخذ برخی انشعابات و تأییدیههای نهایی
- دریافت تسهیلات بانکی در مواردی خاص
- رفع نگرانی خریداران و سرمایهگذاران
- اثبات قانونی بودن ساختوساز در برابر مراجع رسمی
در بازار ملک، ساختمانی که پایانکار دارد، از نظر حقوقی و معاملاتی، اعتبار بسیار بیشتری نسبت به ساختمانی بدون پایانکار خواهد داشت. بسیاری از خریداران حرفهای، پیش از هر چیز، وضعیت پایانکار را بررسی میکنند.
چه کسانی به پایانکار نیاز دارند؟
این تصور اشتباه وجود دارد که فقط سازندگان بزرگ به پایانکار نیاز دارند. در حالی که این موضوع میتواند برای افراد مختلف اهمیت داشته باشد:
- مالکانی که خانه شخصی ساختهاند
- انبوهسازان و بسازوبفروشها
- کسانی که ملک کلنگی را تخریب و نوسازی کردهاند
- مالکانی که تغییرات اساسی در بنا ایجاد کردهاند
- کسانی که قصد فروش رسمی، تفکیک یا انتقال قطعی دارند
- ورثه یا خریدارانی که میخواهند وضعیت قانونی ساختمان را روشن کنند
در واقع، هر زمان که یک عملیات ساختمانی بر اساس پروانه انجام شده باشد، در پایان مسیر، موضوع پایانکار مطرح میشود.
پایانکار دقیقاً بعد از چه مرحلهای صادر میشود؟
پایانکار زمانی صادر میشود که:
- ساختمان از نظر اجرایی تکمیل شده باشد
- بخشهای اصلی آن مطابق نقشه و پروانه اجرا شده باشد
- گزارشهای ناظر تکمیل شده باشد
- تخلفات احتمالی تعیین تکلیف شده باشد
- بدهیها، عوارض و جرایم مرتبط تسویه شده باشد
- بازدیدهای لازم انجام شده باشد
- تأییدیههای مورد نیاز ارائه شده باشد
یعنی پایانکار، نه در آغاز راه و نه در میانه مسیر، بلکه در نقطهای صادر میشود که پروژه از نگاه قانونی، قابل جمعبندی و تأیید باشد.
مراحل گرفتن پایانکار از صفر تا صد
حالا به بخش اصلی میرسیم؛ یعنی مسیر عملی دریافت پایانکار. هرچند ممکن است جزئیات در شهرها، شهرداریها یا مناطق مختلف کمی فرق کند، اما چارچوب کلی معمولاً مشابه است.
مرحله اول: اطمینان از تکمیل واقعی ساختمان
اولین قدم این است که بررسی کنید آیا ملک شما واقعاً آماده ورود به فرآیند پایانکار هست یا نه. بسیاری از افراد زودتر از موعد درخواست میدهند و همین موضوع باعث برگشت پرونده یا تأخیر میشود.
ساختمان باید در چه وضعیتی باشد؟
بهطور معمول این موارد باید انجام شده باشند:
- اجرای کامل اسکلت، دیوارچینی و نازککاری
- تکمیل نما
- اجرای راهپله و مشاعات
- نصب در و پنجرهها
- تکمیل تأسیسات اصلی
- آماده بودن پارکینگ و انباریها طبق نقشه
- اجرای نورگیرها، حیاط، پشتبام و جانپناه
- رفع نواقص ظاهری و اجرایی مهم
اگرچه ممکن است برخی ریزهکاریهای جزئی باقی مانده باشد، اما در مجموع ملک باید قابل بازدید نهایی و قابل ارزیابی باشد.
یک نکته بسیار مهم
اگر ساختمان شما با آنچه در پروانه آمده تفاوت جدی دارد، بهتر است پیش از ثبت درخواست پایانکار، وضعیت این اختلاف را بررسی کنید. چون شهرداری و ناظر، در بازدید نهایی این تفاوتها را بهراحتی تشخیص میدهند.
مرحله دوم: بررسی مدارک مورد نیاز
هیچ پرونده اداری بدون مدارک کامل پیش نمیرود. یکی از رایجترین علتهای معطلی در گرفتن پایانکار، ناقص بودن اسناد و مدارک است.
مدارک معمول برای درخواست پایانکار
بسته به منطقه و نوع پروژه، ممکن است مدارک کمی متفاوت باشند، اما عموماً این موارد لازم است:
- اصل و کپی سند مالکیت
- اصل و کپی شناسنامه و کارت ملی مالک یا مالکان
- پروانه ساختمانی صادره
- نقشههای مصوب
- گزارشهای مرحلهای مهندس ناظر
- تأییدیه اتمام عملیات ساختمانی توسط ناظر
- برگههای مربوط به مجری یا سازنده ذیصلاح در صورت لزوم
- فیشهای پرداخت عوارض و بدهیهای شهرداری
- فرم درخواست پایانکار
- وکالتنامه رسمی، اگر کار توسط وکیل انجام میشود
- تأییدیههای فنی و ایمنی مورد نیاز
- مدارک مربوط به اصلاحات یا آرای کمیسیون در صورت وجود تخلف
بهتر است قبل از مراجعه چه کاری انجام دهید؟
یک پوشه کامل و منظم تهیه کنید و مدارک را دستهبندی نمایید:
- مدارک مالکیت
- مدارک هویتی
- مدارک پروانه و نقشه
- گزارشهای مهندسی
- رسیدهای پرداخت
- مکاتبات شهرداری
- آرای کمیسیون ماده 100 در صورت وجود
این نظم ساده، گاهی چند هفته در زمان شما صرفهجویی میکند.

مرحله سوم: ثبت درخواست پایانکار در شهرداری
پس از آماده شدن ملک و مدارک، نوبت ثبت رسمی درخواست است. این کار در برخی شهرها بهصورت حضوری و در برخی موارد بهصورت الکترونیکی یا از طریق دفاتر خدمات الکترونیک شهر انجام میشود.
در این مرحله چه اتفاقی میافتد؟
- پرونده ملک بررسی اولیه میشود
- درخواست پایانکار ثبت میشود
- مدارک کنترل میگردد
- اگر نقصی وجود داشته باشد، اعلام میشود
- پرونده برای بازدید کارشناسی و ادامه مراحل ارجاع میشود
در زمان ثبت درخواست به این نکات توجه کنید
- مشخصات ملک باید دقیقاً مطابق سند و پروانه باشد
- شماره پرونده، پلاک ثبتی، کد نوسازی و مشخصات مالک را با دقت بررسی کنید
- اگر ملک چند مالک دارد، هماهنگی کامل بین همه ضروری است
- در صورت فوت مالک، وضعیت انحصار وراثت و نمایندگی قانونی باید روشن باشد
مرحله چهارم: بازدید کارشناسان و تطبیق با پروانه
این مرحله یکی از مهمترین بخشهای فرآیند است. در بازدید، کارشناسان مربوطه و در مواردی مهندس ناظر، ساختمان را با نقشه مصوب و پروانه ساختمانی تطبیق میدهند.
در بازدید معمولاً چه چیزهایی بررسی میشود؟
- تعداد طبقات
- سطح اشغال
- متراژ بنا
- عقبنشینیها
- وضعیت پارکینگ
- مشاعات
- انباریها
- راهپله و آسانسور
- نورگیر و حیاط
- ارتفاعها
- نما
- کاربری ملک
- تغییرات احتمالی نسبت به نقشه
اگر مغایرت وجود داشته باشد چه میشود؟
در صورت مشاهده مغایرت، معمولاً یکی از این حالتها پیش میآید:
- اخطار برای اصلاح و رفع نقص
- ارجاع پرونده به کمیسیون ماده 100
- محاسبه جریمه برای اضافه بنا یا تخلف
- توقف صدور پایانکار تا تعیین تکلیف نهایی
بههمین دلیل، قبل از بازدید، بهتر است یک بار خودتان یا با کمک کارشناس، ملک را با نقشه مصوب تطبیق دهید.
مرحله پنجم: تأییدیه مهندس ناظر
در ساختوسازهای قانونی، مهندس ناظر نقش بسیار مهمی دارد. گزارش نهایی او میتواند مسیر شما را هموار یا پیچیده کند. ناظر مسئول است اعلام کند که عملیات ساختمانی در چارچوب مقررات، نقشهها و ضوابط فنی انجام شده است.
نقش مهندس ناظر در فرآیند پایانکار
- ثبت گزارشهای مرحلهای در طول ساخت
- اعلام پیشرفت واقعی پروژه
- بررسی انطباق اجرا با نقشه
- اعلام تخلفات یا مغایرتها
- صدور گزارش اتمام عملیات ساختمانی
- تأیید یا عدم تأیید شرایط لازم برای پایانکار
اگر ناظر همکاری نکند چه میشود؟
گاهی به دلایلی مانند اختلاف مالی، تغییرات بدون هماهنگی، یا مشکلات حقوقی، ناظر از ارائه تأییدیه خودداری میکند. در چنین شرایطی، پرونده میتواند پیچیده شود و نیاز به پیگیری از طریق سازمان نظام مهندسی، شهرداری یا مراجع حل اختلاف داشته باشد.
توصیه طلایی
از همان ابتدای پروژه، رابطهای حرفهای، شفاف و مستند با ناظر داشته باشید. بسیاری از بحرانهای پایانکار، نتیجه بیتوجهی به گزارشهای ناظر در طول ساخت است، نه فقط در انتهای کار.
مرحله ششم: بررسی تخلفات ساختمانی و کمیسیون ماده 100
یکی از حساسترین موضوعات در دریافت پایانکار، تخلفات ساختمانی است. در عالم واقع، بسیاری از ساختمانها دقیقاً مطابق پروانه اجرا نمیشوند. شاید چند متر اضافه بنا ساخته شده باشد، پارکینگ حذف شده باشد، یا تغییری در تعداد واحدها، نورگیر، مشاعات یا کاربری ایجاد شده باشد.
تخلفات رایج ساختمانی
- اضافه بنا نسبت به پروانه
- پیشروی غیرمجاز
- عدم رعایت عقبنشینی
- کسری پارکینگ
- تغییر کاربری
- افزایش تعداد واحدها
- تغییر در سطح اشغال
- اجرای بالکن یا تراس خارج از ضابطه
- تجاوز به مشاعات یا نورگیر
- عدم رعایت ضوابط نما یا ارتفاع
کمیسیون ماده 100 چیست؟
وقتی ملک دارای تخلف ساختمانی باشد، معمولاً پرونده برای رسیدگی به کمیسیون ماده 100 شهرداری ارجاع میشود. این کمیسیون درباره تخلف تصمیم میگیرد و ممکن است:
- حکم به پرداخت جریمه
- دستور اصلاح یا قلع و قمع
- یا در مواردی رد برخی قسمتها را صادر کند
تا زمانی که رأی کمیسیون اجرا یا تعیین تکلیف نشود، پایانکار صادر نخواهد شد.
نکته مهم
همه تخلفات با جریمه حل نمیشوند. برخی تخلفات، بهویژه اگر ایمنی، حقوق عمومی یا اصول شهرسازی را بهشدت نقض کرده باشند، ممکن است نیازمند اصلاح واقعی باشند.
مرحله هفتم: پرداخت عوارض، بدهیها و جرایم
در بسیاری از پروندهها، صدور پایانکار منوط به تسویه کامل مبالغ مرتبط است. این هزینهها بسته به شهر، منطقه، متراژ، نوع کاربری، تخلفات و شرایط پرونده متفاوت هستند.
هزینههای احتمالی مرتبط با پایانکار
- عوارض ساختمانی باقیمانده
- عوارض نوسازی یا پسماند در صورت لزوم
- جرایم ناشی از تخلفات ساختمانی
- هزینههای کارشناسی و بازدید
- بدهیهای احتمالی مربوط به پرونده
- هزینههای اداری و خدماتی
چرا باید مبالغ را دقیق بررسی کرد؟
گاهی محاسبات عوارض یا جرایم نیاز به بازبینی دارد. اگر احساس میکنید مبلغی اشتباه یا نامتعارف است، پیش از پرداخت، موضوع را از طریق کارشناس یا واحد مالی بررسی کنید. زیرا برخی اصلاحات قبل از پرداخت امکانپذیرترند.
مرحله هشتم: دریافت تأییدیههای جانبی مورد نیاز
بسته به نوع ساختمان، موقعیت، تعداد طبقات و قوانین محل، ممکن است ارائه برخی تأییدیههای جانبی نیز لازم باشد.

این تأییدیهها میتوانند شامل موارد زیر باشند:
- تأییدیه آتشنشانی
- تأییدیه آسانسور
- تأییدیه استحکام یا سازه در موارد خاص
- تأییدیه تأسیسات
- گواهیهای مربوط به نظام مهندسی
- تأییدیههای بهداشتی یا ایمنی برای برخی کاربریها
برای ساختمانهای بزرگتر، تجاری، اداری یا پروژههای خاص، این بخش اهمیت بیشتری پیدا میکند.
مرحله نهم: جمعبندی پرونده و صدور پایانکار
پس از تکمیل همه مراحل قبلی، پرونده وارد مرحله نهایی میشود. در این مرحله، واحد مربوطه در شهرداری بررسی میکند که آیا:
- بازدیدها انجام شدهاند
- گزارش ناظر ثبت شده است
- تخلفات تعیین تکلیف شدهاند
- عوارض و جرایم پرداخت شدهاند
- تأییدیههای لازم اخذ شدهاند
- مدارک کامل است
اگر همه چیز کامل باشد، گواهی پایانکار صادر میشود.

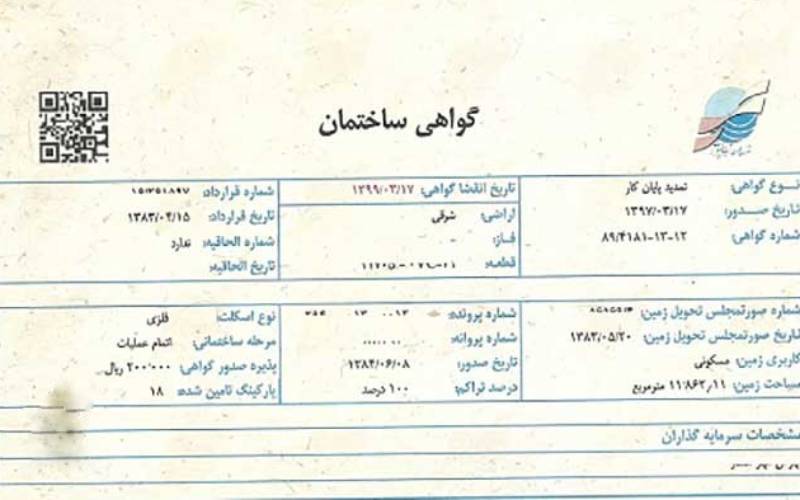

پایانکار چه اطلاعاتی دارد؟
معمولاً در پایانکار اطلاعاتی مانند موارد زیر درج میشود:
- مشخصات مالک
- آدرس و پلاک ملک
- شماره پرونده
- شماره و تاریخ پروانه
- نوع ساختمان
- تعداد طبقات
- متراژ و مشخصات کلی بنا
- تاریخ صدور گواهی
بعد از گرفتن پایانکار چه باید کرد؟
خیلیها تصور میکنند پایانکار، پایان همه مراحل اداری است. در حالی که در بسیاری از موارد، این فقط آغاز مرحلهای جدید است.
اقدامات مهم بعد از دریافت پایانکار
- مراجعه برای صورتمجلس تفکیکی
- اقدام برای صدور سند تکبرگ یا سند تفکیکی واحدها
- تکمیل پرونده ثبتی
- آمادهسازی برای فروش رسمی واحدها
- بایگانی اصولی همه مدارک مرتبط با ساخت و پایانکار
اگر ساختمان شما چندواحدی باشد، پایانکار عملاً کلید ورود به فرآیند تفکیک رسمی واحدهاست.
مدت زمان گرفتن پایانکار چقدر است؟
این سؤال، یکی از پرتکرارترین پرسشهاست. پاسخ دقیق و یکسانی برای همه وجود ندارد، زیرا زمان موردنیاز به عوامل زیادی بستگی دارد.
عواملی که روی زمان صدور پایانکار اثر میگذارند
- کامل بودن مدارک
- میزان همکاری ناظر
- وجود یا عدم وجود تخلف
- حجم کاری شهرداری منطقه
- نیاز به کمیسیون ماده 100
- تعداد بازدیدها
- پرداخت بهموقع عوارض و جرایم
- نوع ساختمان و پیچیدگی پرونده
برآورد کلی
اگر پرونده ساده و بدون تخلف باشد، ممکن است فرآیند نسبتاً سریعتر پیش برود. اما اگر ملک دارای مغایرت، کمبود مدارک، اختلاف با ناظر یا ارجاع به کمیسیون باشد، ممکن است این زمان بهطور قابلتوجهی افزایش یابد.
مشکلات رایج در گرفتن پایانکار
برای اینکه در میانه راه غافلگیر نشوید، بهتر است با مشکلات رایج آشنا باشید.
شایعترین موانع
- مغایرت بنا با پروانه
- ناقص بودن مدارک
- عدم ثبت گزارشهای ناظر
- اختلاف بین مالک و سازنده
- بدهیهای پرداختنشده
- کسری پارکینگ
- تغییر غیرمجاز تعداد واحدها
- اجرا نشدن بخشی از ضوابط ایمنی
- مشکلات مالکیت یا وراثت
- بلاتکلیفی پرونده در کمیسیون
هر یک از این موارد میتواند روند را کند یا حتی متوقف کند.
چگونه فرآیند دریافت پایانکار را سریعتر و کمدردسرتر کنیم؟
اگر بخواهیم این بخش را به زبان ساده بگوییم: پایانکار در انتها گرفته میشود، اما از روز اول ساخت باید به فکر آن بود.
راهکارهای کاربردی برای تسریع کار
- از همان ابتدا طبق نقشه مصوب بسازید
- تغییرات را بدون هماهنگی انجام ندهید
- گزارشهای ناظر را منظم پیگیری کنید
- همه پرداختها و رسیدها را نگه دارید
- با مهندس، مجری و عوامل اجرایی هماهنگ باشید
- قبل از درخواست رسمی، یک بازبینی داخلی انجام دهید
- نواقص ظاهری و اجرایی را قبل از بازدید رفع کنید
- اگر پرونده پیچیده است، از کارشناس حقوقی یا شهرسازی کمک بگیرید
- تأخیر در پاسخ به اخطارها را جدی نگیرید
- پرونده را مرتب و مستند نگه دارید
تفاوت پایانکار با پروانه ساخت چیست؟
برخی افراد این دو مفهوم را با هم اشتباه میگیرند، در حالی که کاملاً متفاوتاند.
پروانه ساخت
پروانه ساخت، مجوز آغاز عملیات ساختمانی است. یعنی شما اجازه پیدا میکنید طبق ضوابط مشخص، ساختمان را بسازید.
پایانکار
پایانکار، تأیید اتمام قانونی ساخت است. یعنی اعلام میشود آنچه مجوز ساختش را داشتید، حالا تکمیل شده و قابلیت تأیید نهایی دارد.
به بیان ساده
- پروانه ساخت = اجازه شروع
- پایانکار = تأیید پایان
آیا برای ساختمانهای قدیمی هم میتوان پایانکار گرفت؟
این موضوع بستگی به وضعیت ملک، سوابق پرونده، زمان ساخت، مدارک موجود و قوانین جاری دارد. برخی ساختمانهای قدیمی فاقد پایانکار هستند و مالکان هنگام فروش یا انتقال متوجه این مشکل میشوند. در این شرایط، باید پرونده ثبتی و شهرداری ملک بررسی شود تا مشخص شود:
- آیا اصلاً پروانهای برای ملک وجود داشته؟
- وضعیت ساخت با سوابق شهرداری منطبق است یا نه؟
- آیا تخلفات قابل تعیین تکلیف هستند؟
- آیا امکان اخذ پایانکار یا گواهیهای جایگزین وجود دارد؟
در چنین پروندههایی، مراجعه به کارشناس آشنا با امور شهرداری بسیار مفید است.
اگر ملک بدون پایانکار فروخته شود چه مشکلاتی ایجاد میشود؟
خریدوفروش ملک بدون پایانکار در عمل ناممکن نیست، اما ریسکهای قابلتوجهی دارد.
ریسکهای رایج
- دشواری در انتقال رسمی و ثبتی
- نگرانی خریدار از تخلفات پنهان
- کاهش ارزش معاملاتی
- دشواری اخذ سند تفکیکی
- احتمال وجود جرایم سنگین شهرداری
- بروز اختلاف بین خریدار و فروشنده
- تأخیر در دریافت وام یا تسهیلات
به همین دلیل، پایانکار نه فقط برای شهرداری، بلکه برای اعتماد در معامله نیز اهمیت حیاتی دارد.

یک چکلیست طلایی برای گرفتن پایانکار
در این بخش، همه چیز را بهشکل خلاصه و عملی مرور میکنیم.
چکلیست صفر تا صد پایانکار
- [ ] اطمینان از تکمیل عملیات ساختمانی
- [ ] تطبیق نهایی ملک با نقشه و پروانه
- [ ] جمعآوری کامل مدارک مالکیت و هویتی
- [ ] تهیه پروانه، نقشهها و سوابق پرونده
- [ ] دریافت گزارش نهایی مهندس ناظر
- [ ] ثبت درخواست پایانکار
- [ ] پیگیری بازدید کارشناسی
- [ ] رفع نواقص اعلامی
- [ ] تعیین تکلیف تخلفات احتمالی
- [ ] پرداخت عوارض، بدهیها و جرایم
- [ ] اخذ تأییدیههای جانبی لازم
- [ ] پیگیری جمعبندی و صدور گواهی
- [ ] اقدام برای مراحل بعدی مانند تفکیک و سند
چند اشتباه بزرگ که نباید مرتکب شوید
بعضی خطاها آنقدر رایجاند که انگار بخشی از فرآیند شدهاند. اما اگر آنها را بشناسید، میتوانید خیلی از دردسرها را حذف کنید.
اشتباهات رایج مالکان
- ساختوساز بدون توجه به نقشه مصوب
- تغییر تعداد واحدها برای سود بیشتر
- نادیده گرفتن کسری پارکینگ
- بیتوجهی به گزارشهای ناظر
- ثبت دیرهنگام درخواست پایانکار
- ناقص بردن مدارک به شهرداری
- پرداخت نکردن بهموقع بدهیها
- تصور اینکه همه تخلفات با پول حل میشود
- ناهماهنگی بین مالک، سازنده و مهندس
- انجام اصلاحات غیراصولی فقط برای عبور از بازدید
پایانکار؛ فقط یک گواهی نیست، نقطه بلوغ یک ساختمان است
اگر بخواهیم با نگاهی عمیقتر به موضوع نگاه کنیم، پایانکار چیزی فراتر از یک فرم اداری مهرخورده است. پایانکار در حقیقت نقطه بلوغ حقوقی و اجرایی ساختمان است؛ لحظهای که بنا از یک پروژه نیمهاداری و درگیر ساخت، به یک ملک قابل اتکا، قابل معامله و قابل استناد تبدیل میشود.
ساختمانی که پایانکار میگیرد، انگار از یک مسیر پرپیچوخم عبور کرده و حالا رسماً اعلام میکند:
«من ساخته شدهام، دیده شدهام، سنجیده شدهام و اکنون میتوانم وارد زندگی واقعی شوم.»
جمعبندی نهایی
گرفتن پایانکار، مسیری است که شاید در نگاه اول صرفاً اداری بهنظر برسد، اما در واقع آمیزهای است از قانون، فنیبودن، نظم، مستندسازی، هماهنگی و پیگیری. اگر ساختمان شما مطابق ضوابط ساخته شده باشد و مدارک کامل و منظم داشته باشید، این مسیر بسیار سادهتر خواهد شد. اما اگر در طول ساخت بیبرنامه عمل کرده باشید، در پایان راه با معطلی، جریمه، اصلاحات اجباری و حتی مشکلات حقوقی روبهرو میشوید.
عصاره این مقاله در چند خط
- پایانکار، سند رسمی اتمام قانونی ساختمان است.
- بدون آن، بسیاری از امور ثبتی و معاملاتی با مشکل مواجه میشود.
- مهمترین عوامل موفقیت در اخذ پایانکار:
- ساخت مطابق پروانه
- مدارک کامل
- گزارش منظم ناظر
- رفع تخلفات
- پرداخت بدهیها
- پیگیری دقیق و بهموقع
اگر بخواهیم تنها یک توصیه کلیدی بدهیم، این است:
پایانکار را از روز آخر ساخت شروع نکنید؛ از روز اول ساخت برای آن برنامهریزی کنید.
بخش دوم: استراتژیهای پیشرفته برای عبور از بنبستهای پایانکار
گاهی اوقات علیرغم تلاشهای بسیار، پرونده در پیچوخمهای اداری گیر میکند. اینجاست که دیدگاه استراتژیک به کمک شما میآید.
۱. مدیریت هوشمندانه تعامل با شهرداری
شهرداری یک نهاد قانونمند است، اما تفسیر قانون میتواند تفاوتهای جزئی داشته باشد. برای کاهش اصطکاک:
- پیشمذاکره (Pre-Consultation): قبل از اینکه پرونده بهصورت رسمی در سیستم ثبت شود، اگر در بخشهایی از ساختمان تردید دارید، با کارشناس مربوطه در منطقه صحبت کنید. گاهی یک راهنمایی ساده از کارشناس شهرداری، شما را از ماهها سرگردانی نجات میدهد.
- مستندسازی گفتگوها: هر قول یا توافق شفاهی با کارشناسان را در قالب نامههای اداری یا صورتجلسه مکتوب کنید. در سیستمهای اداری، حرف شفاهی اعتبار کمتری نسبت به نوشته دارد.
- پرهیز از تقابل: برخورد قانونی و محترمانه همیشه نتیجهبخشتر از برخوردهای هیجانی است. سیستم اداری شهرداری بهگونهای است که پروندهها معمولاً با “توافق” و “انطباق قانونی” به نتیجه میرسند.
۲. اگر با رأی کمیسیون ماده ۱۰۰ مواجه شدید چه کنید؟
این مرحله کابوس بسیاری از سازندگان است. اما ترس به دل خود راه ندهید.
- دفاعیه قوی: اگر جریمهای برای شما صادر شده، میتوانید با کمک یک وکیل ملکی یا کارشناس رسمی دادگستری، دفاعیهای قوی تنظیم کنید. گاهی میتوان با استناد به مبانی قانونی، مبلغ جریمه را تعدیل کرد.
- رعایت اصول ایمنی: اگر تخلف شما (مثلاً در مورد آتشنشانی یا استحکام بنا) به امنیت ساختمان مربوط است، شهرداری به هیچ وجه کوتاه نخواهد آمد. در این موارد، بهجای چانهزنی برای جریمه، سریعاً نسبت به “رفع نقص فنی” اقدام کنید. رفع نقص، راهِ میانبر برای کسب رضایت کمیسیون است.
۳. نقش حیاتی “مجری ذیصلاح”
در پروژههای بزرگ، داشتن یک مجری دارای پروانه که مسئولیت اجرای ساختمان را بر عهده میگیرد، فرآیند پایانکار را بسیار تسهیل میکند. او کسی است که:
- تمام استانداردهای ایمنی و اجرایی را در طول پروژه کنترل کرده است.
- گزارشهای او برای شهرداری و ناظر، سندی است بر اینکه ساختمان بدون “انحرافِ عمدی” ساخته شده است.
- در هنگام بازدید نهایی، تسلط او به نقشهها و مقررات، بسیاری از پرسشهای کارشناسان شهرداری را پیشدستانه پاسخ میدهد.
چکلیست طلایی برای “بازدید نهایی” (توصیه به سازندگان)

قبل از اینکه کارشناس شهرداری یا مهندس ناظر برای بازدید بیاید، خودتان با این لیست ساختمان را “خود-ارزیابی” کنید:
- [ ] پارکینگها: آیا خطکشی پارکینگها دقیقاً مطابق نقشه است؟ (نبود خطکشی یا اشغال فضای مانور، از رایجترین دلایل رد پایانکار است).
- [ ] مشاعات: آیا پشتبام، حیاط و راهروها از نخالههای ساختمانی پاکسازی شده است؟
- [ ] تجهیزات ایمنی: آیا شیرهای آتشنشانی، کپسولها و تابلوهای خروج اضطراری نصب شدهاند؟
- [ ] نمای ساختمان: آیا نما دقیقاً همان چیزی است که در نقشههای مصوب وجود دارد؟ (تغییرات جزئی در متریال نما گاهی حساسیتزاست).
- [ ] آسانسور: آیا گواهی استاندارد آسانسور (که پروسهای جداگانه دارد) دریافت شده است؟ (بدون این گواهی، شهرداری به هیچ عنوان پایانکار صادر نمیکند).
- [ ] ارتفاعات: آیا ارتفاع طبقات و جانپناهها با ضوابط ایمنی همخوانی دارد؟
چرا پایانکار برای خریدار اهمیت حیاتی دارد؟
اگر شما خریدار هستید، هرگز به حرف فروشنده مبنی بر اینکه “پایانکارش در حال صدور است” اکتفا نکنید. خرید ملک بدون پایانکار، یعنی خرید یک پرونده قضایی.
نکاتی که باید خریدار بداند:
- استعلام بگیرید: شخصاً به شهرداری منطقه مراجعه کنید و از وضعیت پرونده ملک استعلام بگیرید.
- تعهد کتبی: در قرارداد فروش (مبایعهنامه)، حتماً بند “خسارت تأخیر در اخذ پایانکار” را بگنجانید.
- شرط پرداخت: بخشی از مبلغ معامله (مثلاً ۱۰ تا ۱۵ درصد) را منوط به زمانِ صدور پایانکار و سند تفکیکی کنید. این اهرم فشار، فروشنده را وادار میکند تا با جدیت پیگیر پرونده باشد.
نگاهی به آینده: هوشمندسازی پایانکار
خوشبختانه با الکترونیکی شدن خدمات شهرداریها (مانند سامانه “تهران من” یا سامانههای مشابه در سایر کلانشهرها)، فرآیند صدور پایانکار در حال شفافتر شدن است.
- دیگر نیازی به حضور فیزیکی برای ارائه بسیاری از نامهها نیست.
- پیگیری وضعیت پرونده بهصورت آنلاین ممکن شده است.
- محاسبه آنلاین عوارض باعث شده تا حد زیادی از سلیقهای عمل کردنها جلوگیری شود.
توصیه نهایی: برای کارهای اداری، همیشه از دفاتر خدمات الکترونیک شهر استفاده کنید. این دفاتر پل ارتباطی میان شما و شهرداری هستند و میتوانند راهنماییهای دقیقی درباره مدارکِ آپدیتشده هر منطقه به شما بدهند.
سخن پایانی
دریافت پایانکار ساختمان، پایانِ ماراتنی است که با خاکبرداری شروع شده بود. این برگه، مدالِ افتخار سازندهای است که قوانین را رعایت کرده و پشتوانه امنی است برای مالکی که میخواهد با آرامش در آن ملک زندگی کند.
اگر در این مسیر به هر بنبستی برخوردید، به یاد داشته باشید که قانون در کنار محدودیتها، راههای حل مسئله (تبصرهها و کمیسیونها) را نیز پیشبینی کرده است. با صبر، مستندسازی دقیق و کمی دانش فنی، میتوانید این مرحله را نیز با موفقیت پشت سر بگذارید.
